Tier 표준 · 전력 토폴로지 · UPS · 디젤발전기 · CRAC · Liquid Cooling · 랙 · 케이블링 · 물리 보안 · 화재진압 · BCP
강사 박수현 · 🚀 젠아이랩스(GenAI Labs)
🎨 이미지 프롬프트: "Editorial wide shot — a Korean Technical Architect (around 40, busines6-casual with hard hat and high-vis vest, glasses) standing in the middle of a brightly lit data center walkway, holding a clipboard and pointing at an overhead cable tray while a junior engineer takes notes; behind them long rows of black 42U server racks with glowing blue/teal LED indicators recede into perspective, perforated cold-aisle floor tiles, overhead bus-bar power rails, a CRAC unit visible on the right, dim ambient lighting with teal #00b894 and purple #6c5ce7 accent lights, cinematic editorial atmosphere, dark navy background tone, 16:9"
2022.10.15 (토)
배터리실 화재 → 카카오톡·다음·카카오페이 약 127시간 장애 (역대 최장 메신저 장애).
💡 교훈 — DR 사이트 분리·BCP 시험·UPS 배터리실 별도 구획
참고: 「2022 판교 데이터센터 화재」 검색
2018.11.24 (토)
서울 서대문구 아현지사 통신구 화재 → 강북·은평·마포·중구 KT 유·무선 마비 (최대 1주일).
💡 교훈 — 통신구 이중화·우회 경로·BCP 통신망 다중화
참고: 「KT 아현화재」 검색
2025.09.26 (금)
대전 본원 전산실 화재 → 정부 시스템 709개 마비 (당초 647개 → 정정). 모바일 신분증·국민신문고·우체국 금융 등.
💡 교훈 — 노후 DC 점검·배터리실 분리·DR 사이트 사전 준비
참고: 위키백과 「2025년 국가정보자원관리원 화재」
📌 이번 세션의 시각 — 위 3건은 모두 「Tier 등급 미달」「BCP·DR 시험 누락」「우회 경로 부재」가 공통 원인. TA가 결정해야 할 5축(전력·냉각·상면·보안·BCP)을 한 번에 다룬다.

Session 1 · Day 1 — TA의 데이터센터 전권
데이터센터는 건물이다 — 전력·냉각·상면·보안·BCP 5축이 무너지면 어떤 서버도 살릴 수 없다.
"데이터센터는 서버를 두는 방이 아니라 전력·냉각·보안의 통합 시설 이다."
핵심 — 5축 (Power · Cooling · Space · Network · Security/BCP) 이 중 하나라도 결함이 있으면 데이터센터의 가치를 상실한다.
PUE = 전체 시설 전력 / IT 장비 전력| 등급 | 가용성 | 연간 다운 | 이중화 | 핵심 특성 | 일반 용도 |
|---|---|---|---|---|---|
| Tier I | 99.671% | 약 28.8시간 | 단일 경로 (N) | 점검 시 전체 중단 | 소형 사무실·실험실 |
| Tier II | 99.741% | 약 22시간 | 부분 이중화 (N+1) | 점검 시 일부 중단 | 중소 사이트·연구실 |
| Tier III | 99.982% | 약 1.6시간 | N+1 (모든 컴포넌트) | 동시 유지보수 가능 | 대부분 기업 IDC (표준) |
| Tier IV | 99.995% | 약 26.3분 | 2N 또는 2(N+1) | 완전 장애 허용 (FT) | 금융·국방·통신 코어 |
TA의 의사결정 가이드: 기업·공공 표준은 Tier III. Tier IV는 비용이 1.5~2배이며, 99.995%가 정말 필요한 워크로드(증권 매매·결제망·국방 C4I)에만 정당화.

Tier IV급 데이터센터 외관 (삽화)
전력은 단일 장애점이 가장 많고, 장애 시 모든 IT 인프라가 즉시 정지하는 영역.

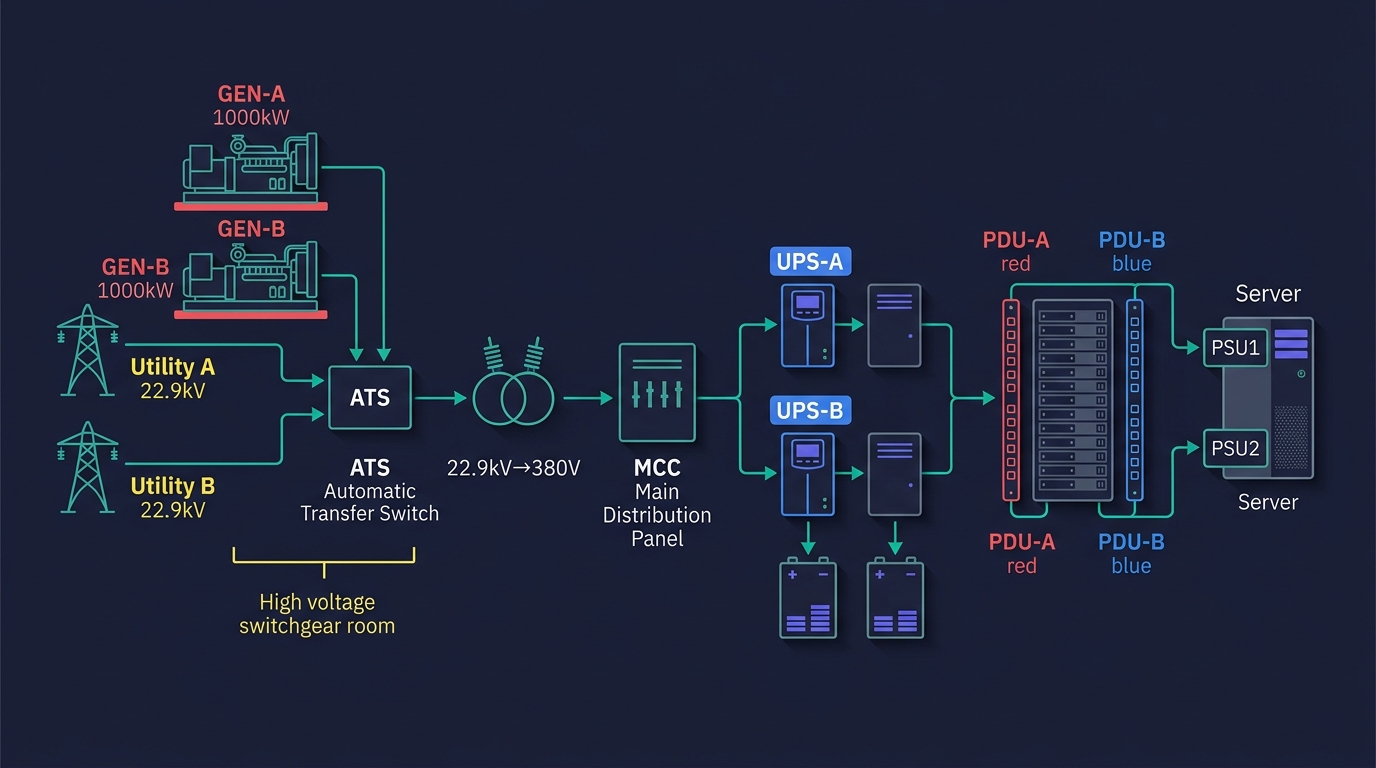

전력 토폴로지 (삽화)
용량 단위: kVA(피상전력)·kW(유효전력). 역률 0.8~1.0 적용.
| 종류 | 절체 시간 | 보호 수준 | 효율 | 가격 | 용도 |
|---|---|---|---|---|---|
| Standby (Offline) | 4~10ms | 정전만 | 95~98% | 저가 | 소형 PC·홈 NAS |
| Line-Interactive | 2~4ms | 정전 + 전압 sag/swell | 90~95% | 중가 | 소형 서버실·SOHO |
| Online (Double Conversion) | 0ms | 모든 전원 이상 | 88~94% | 고가 | DC·금융·의료 표준 |
TA의 실수 사례: 정전 발생 → 발전기 자동 기동 실패 → 원인은 배터리 방전. 발전기 시동 배터리도 UPS 못지않게 중요.

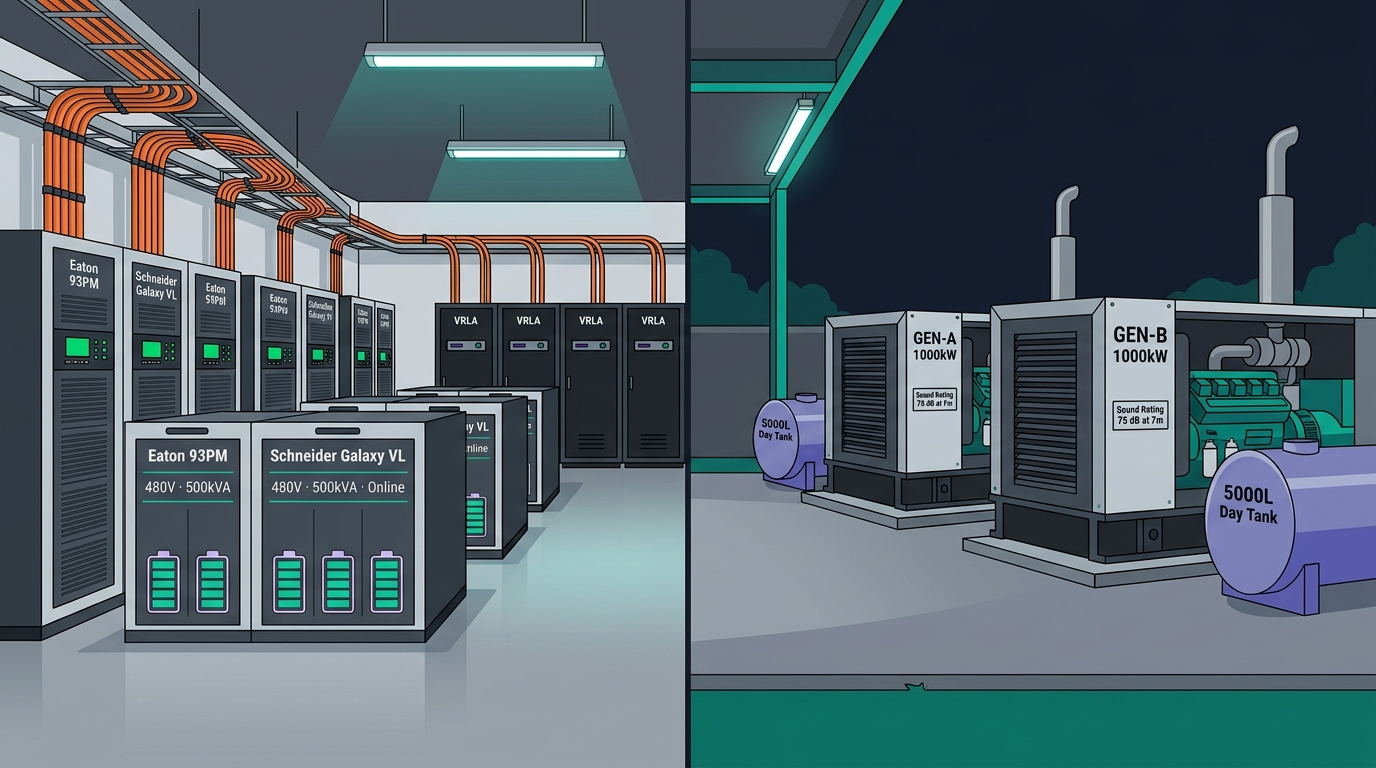

UPS·발전기 룸 (삽화)
┌──────────────────────────────┐
│ 한전 인입 A │ 한전 인입 B │
│ ATS A │ ATS B │
│ UPS A │ UPS B │
│ PDU A (랙 좌) │ PDU B (랙 우)│
└───┬────────────┴────────┬─────┘
│ │
▼ ▼
[PSU 1 (서버)] [PSU 2 (서버)]
└────────── 동일 서버 ────────┘
1U 서버 400W × 20대 = 8,000 W = 8 kW
스위치 200W × 2대 = 400 W
2U 서버 600W × 5대 = 3,000 W
KVM 50W × 1대 = 50 W
──────────────────────────────
랙 소비 전력 = 11.45 kW
전류 (3상 380V, PF 0.9):
I = 11,450 / (380 × √3 × 0.9)
≈ 19.3 A
PDU 정격 32A 선정 (80% 룰)
연 전기료 = 11.45 × 24 × 365 × 150원
≈ 1,500만원/년
현장 감각: 11~12 kW 랙 1구 연 전기료 약 1,500만원. IDC 임대료(랙 200만/월)와 거의 동일 규모.
서버가 소비한 1kW는 모두 열로 배출. 데이터센터는 본질적으로 열관리 시설.
TA의 선택 기준: 50랙 미만 = CRAC, 50랙 이상·대형 IDC = CRAH + 중앙 칠러.

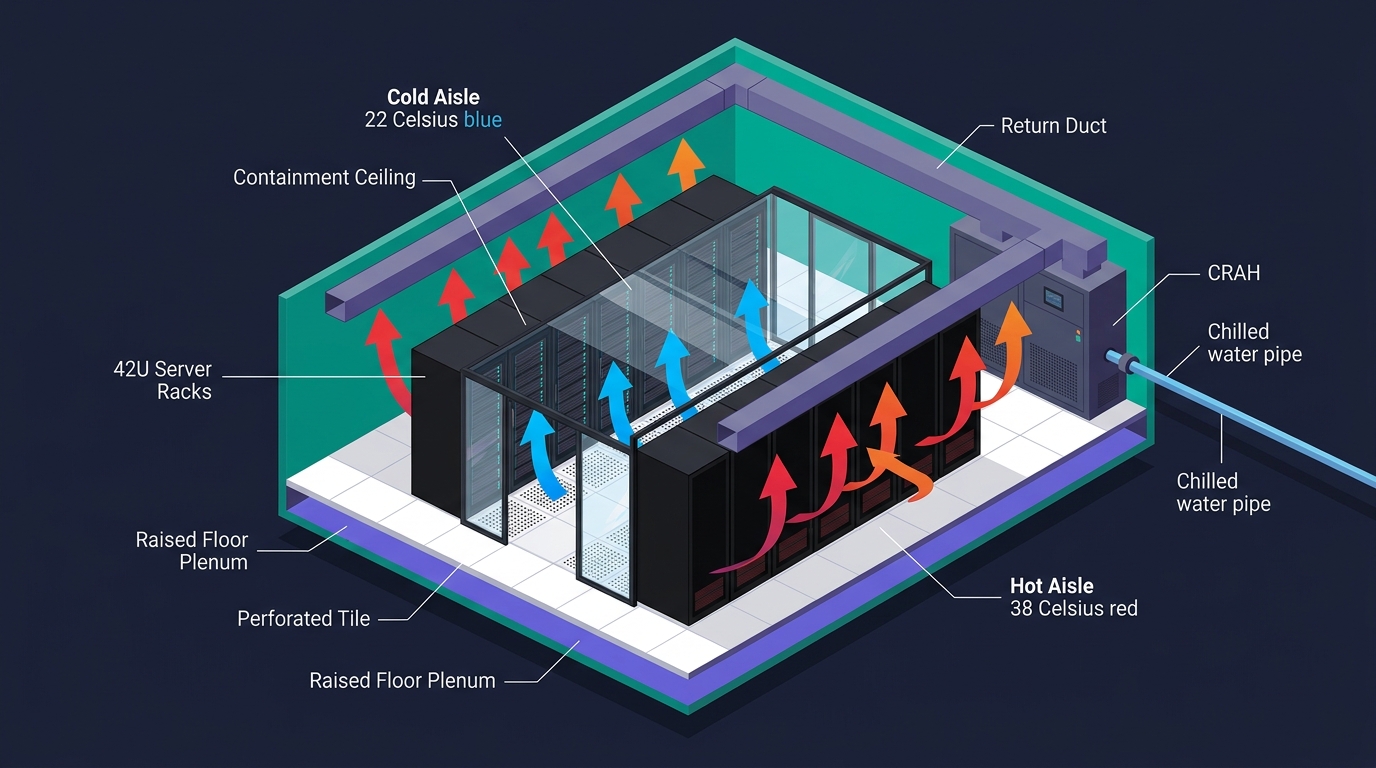

Cold/Hot Aisle Containment 단면도 (삽화)
2026년 추세: NVIDIA Blackwell (B200) 800W·1000W TDP → 공랭 불가, D2C 필수.
PUE = 데이터센터 전체 전력
─────────────────────
IT 장비 전력
PUE 1.0 = 모든 전력이 IT에만 (이상)
PUE 2.0 = IT가 절반, 나머지는 냉각·조명
상면 설계가 잘못되면 확장이 막히고, 케이블 표준이 없으면 운영이 무너진다.

랙 배치도 — 42U + Hot/Cold (삽화)
[앞면→] [앞면→]
┌─────┐ ┌─────┐
│Rack │ │Rack │ → 뒷면 뜨거운 공기
└─────┘ └─────┘ 옆 랙 앞면이 다시 흡입
(Hot Air Recirculation)
[앞면→] [앞면→]
┌─────┐ ┌─────┐
│Rack │ │Rack │ → 옆 랙 뜨거운 공기 흡입
└─────┘ └─────┘ → Hot Spot 발생
문제 — 서버는 앞에서 찬 공기 흡입 → 뒤로 뜨거운 공기 배출하는데, 옆 랙이 그 뜨거운 공기를 다시 빨아들임. 이걸 Hot Air Recirculation 이라 함.
Cold Aisle (찬 공기 공급)
━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━
[앞면←] [앞면→]
┌─────┐ ┌─────┐
│Rack │ │Rack │
└─────┘ └─────┘
[뒷면→] [뒷면←]
━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━
Hot Aisle (뜨거운 공기 배출)
━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━
[뒷면←] [뒷면→]
┌─────┐ ┌─────┐
│Rack │ │Rack │
└─────┘ └─────┘
[앞면→] [앞면←]
━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━
Cold Aisle (찬 공기 공급)
원칙 — 앞면끼리 마주보면 Cold, 뒷면끼리 마주보면 Hot. 이 패턴을 행(Row) 단위로 반복.
다음 단계 — Containment: Hot/Cold Aisle 배치는 기본, 그 위에 천장 격벽·문으로 공기 흐름을 완전히 분리하면 효율 20~40% 더 향상. 신규 IDC는 거의 100% Containment 도입.
2026 추세: GPU 클러스터·고밀도 = ToR + Spine-Leaf 표준. EoR은 일부 레거시·소규모.

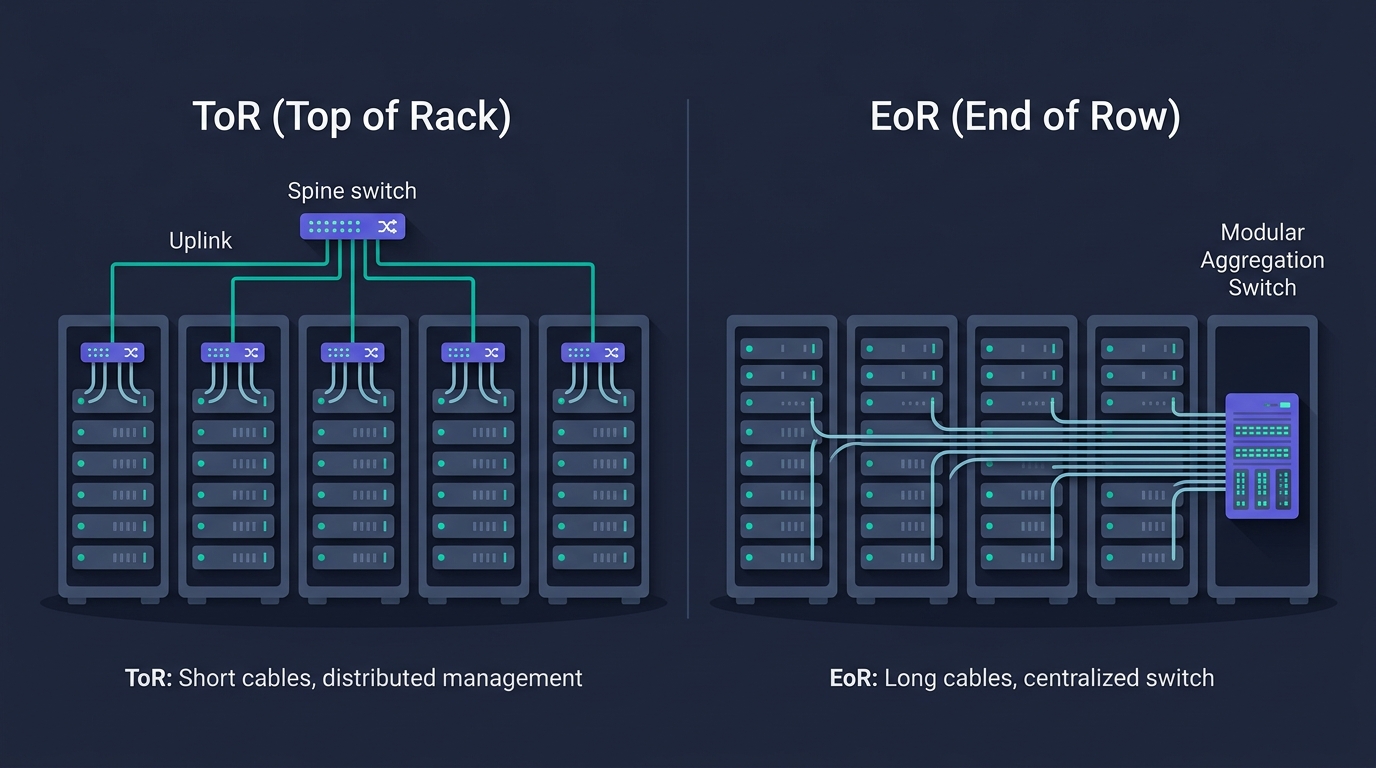

ToR vs EoR 비교 (삽화)

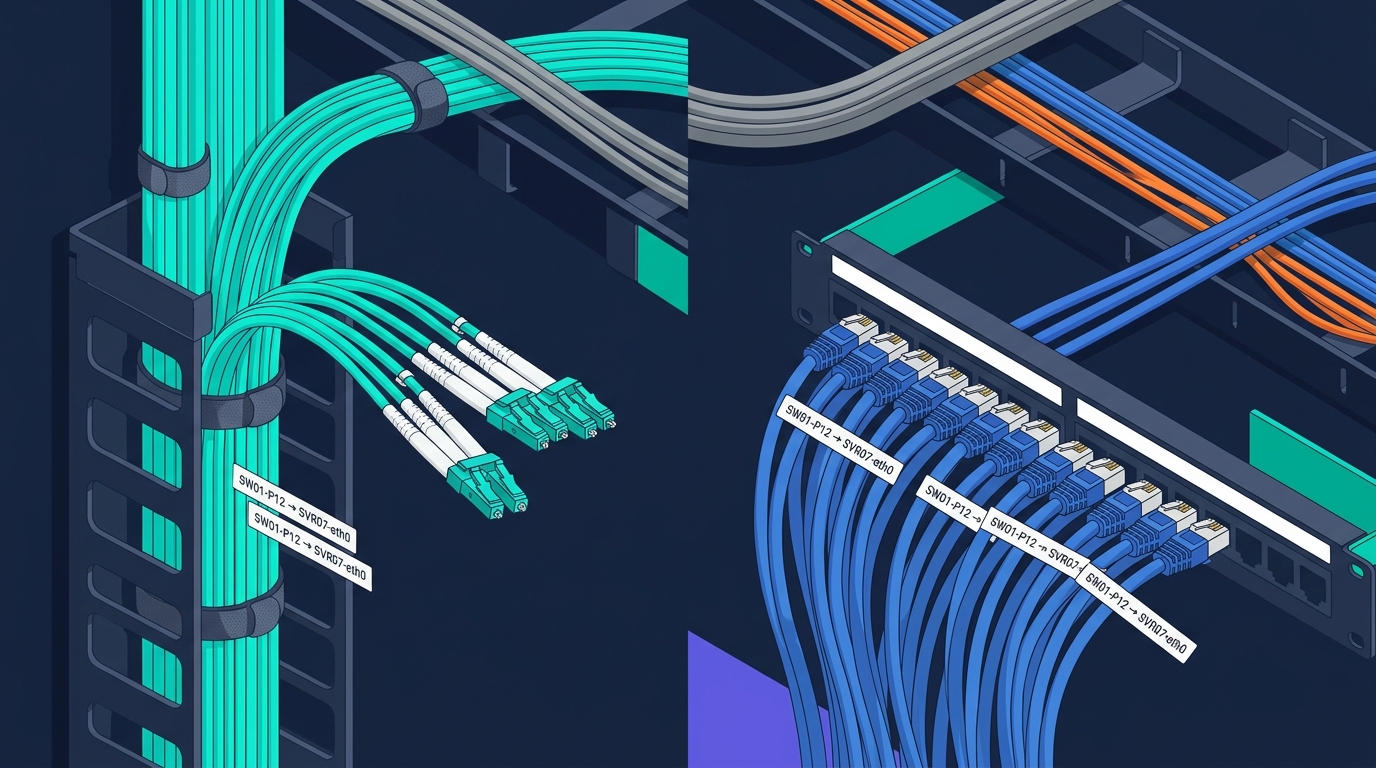

케이블링 (삽화)
"원격 해킹보다 물리적 침입이 더 치명적" — 물리 보안은 보안의 시작이자 끝.

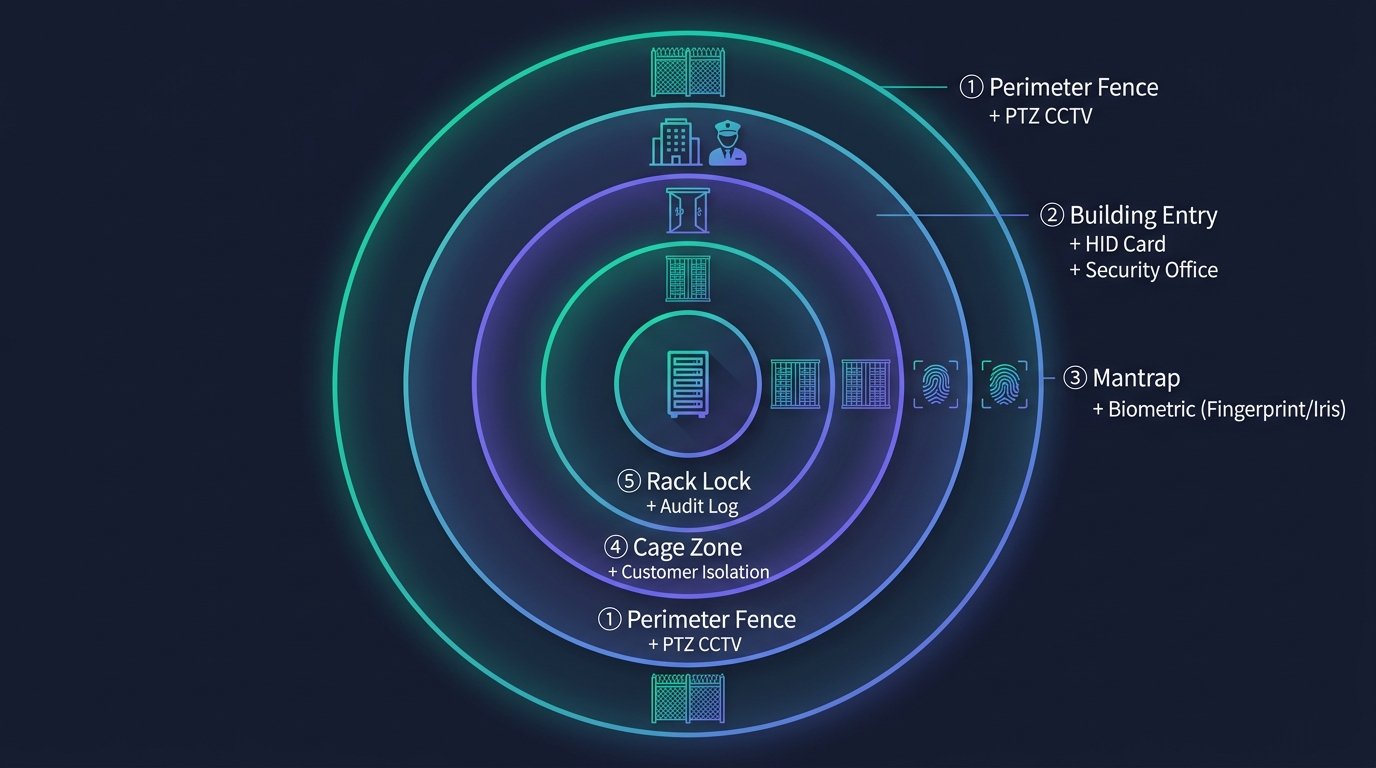

물리 보안 동심원 (삽화)
일반 스프링클러는 IDC에서 금기 — 전자장비가 침수되면 즉시 폐기.
| 종류 | 화학식 | 작동 원리 | 인체 안전 | 환경 (GWP) | 가격 |
|---|---|---|---|---|---|
| FM-200 (HFC-227ea) | C₃HF₇ | 화학 억제 (열·라디칼) | 안전 | GWP 3220 (높음) | 중 |
| Novec 1230 | C₆F₁₂O | 화학 억제 + 흡열 | 안전 | GWP <1 (우수) | 고 |
| Inergen (IG-541) | N₂ + Ar + CO₂ | 산소 농도 ↓ (12.5%) | 안전 (잠시 호흡) | GWP 0 | 고 |
| CO2 | CO₂ | 산소 농도 ↓ (5% 이하) | 위험 (질식) | GWP 1 | 저 |
| Argonite (IG-55) | N₂ + Ar | 산소 농도 ↓ | 안전 | GWP 0 | 중 |
TA의 표준 선택 (2026): - 신규 IDC: Novec 1230 (환경 + 안전) - 기존 IDC: FM-200 (가성비) - 무인 구역만: CO2 (저비용, 무인 전제) - Inergen: 대형 공간·다중 위험

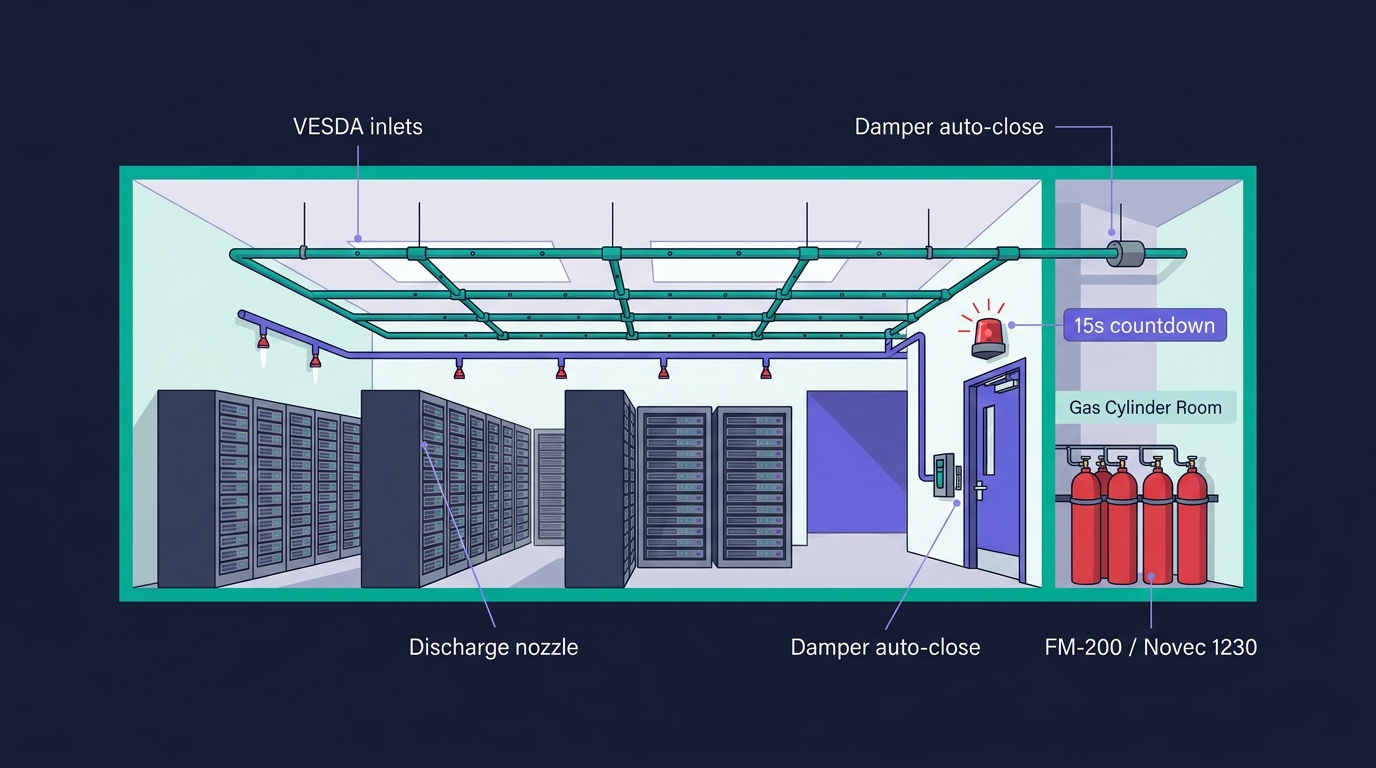

화재 진압 시스템 (삽화)
함체 사양서·환경시험성적서가 RFP 요구 항목에 자주 등장.

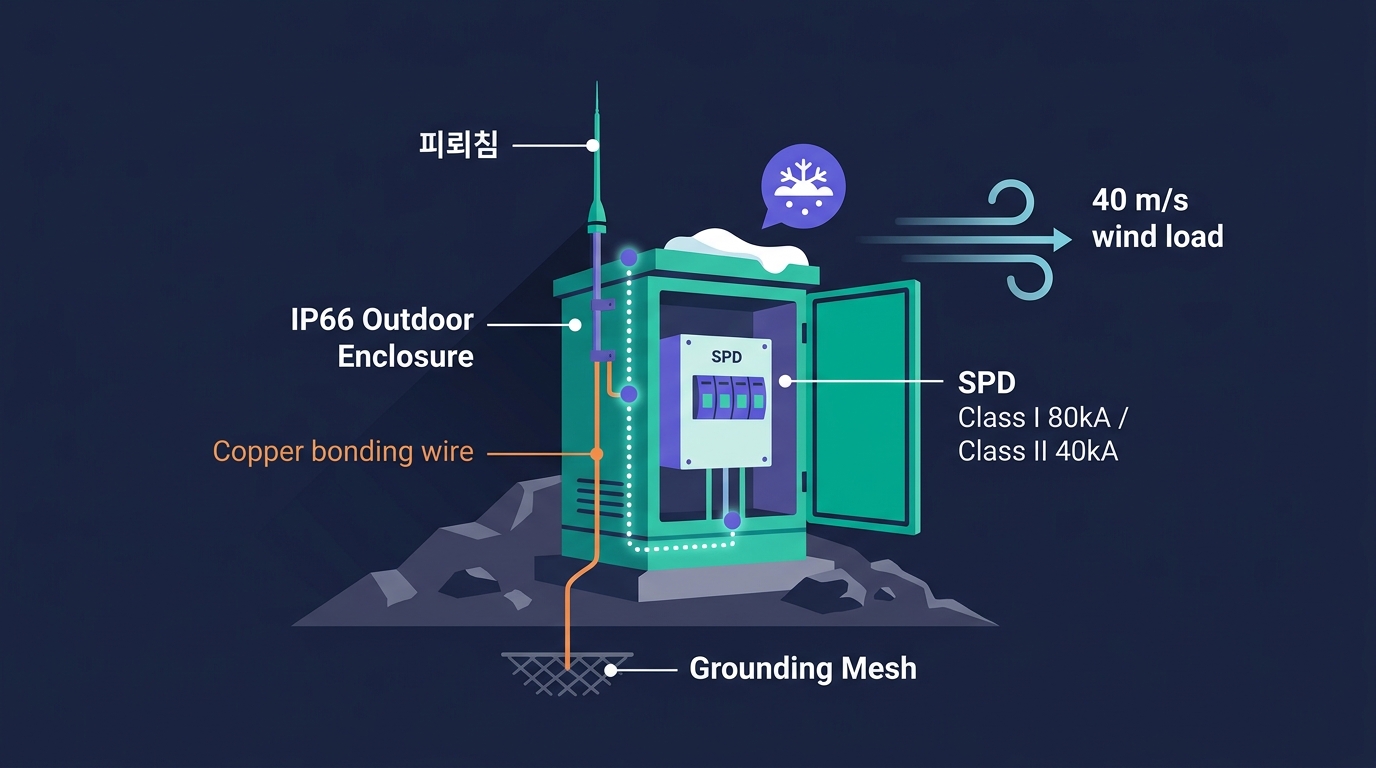

함체 + 낙뢰·접지 (삽화)
설계는 끝났다 — 이제 운영·BCP·산출물로 마무리.
TA의 산출물: 10대 이슈마다 결정 근거와 대안 비교가 RFP·설계서에 명시되어야 함.
A
큰 그림
분류·Tier·5대 영역
B
전력
한전·UPS·발전기·이중화
C
냉각
CRAC·Containment·Liquid
D
상면·랙·케이블
42U·ToR/EoR·구조화
E
물리 보안
5중 동심원·맨트랩·CCTV
F
화재 진압
VESDA·가스 소화
G
환경·표준
풍·낙뢰·접지·KS/IEC
H
운영·BCP
DCIM·PUE·산출물
본 세션 핵심 메시지: 데이터센터를 건물 단위 인프라 시설로 보는 시야 + 5축(전력·냉각·상면·보안·BCP) 결정 체계.
체크리스트는 인수 1주 전부터 시작 — 30항 중 20항 이상 통과해야 인수 완료. 미통과 항목은 발주처와 협의해 보완 계획 부속서로 첨부.
🎨 이미지 프롬프트: "Editorial illustration of a Korean TA on a data center inspection — wearing safety vest and hard hat, holding a clipboard with a 30-item checklist, walking through a Tier-III cold aisle between rows of black 42U racks; in the background a colleague is measuring temperature with an infrared thermometer pointing at a server intake, another is photographing a PDU; thin teal callout arrows annotate '전력 10', '냉각 10', '상면·NW·운영 10' on the checklist; clean editorial documentary style, dark navy + teal accents, 16:9"

데이터센터 실사·인수 체크리스트 — TA가 현장에서 확인할 30개 항목
